Publicerad: 17 februari, 2025

Om projektet – Ny 40 kV-ledning mellan Hortlax och Sjulnäs

PiteEnergi planerar att bygga en ny 40 kV-kraftledning mellan Hortlax och Sjulnäs för att stärka elnätets kapacitet och säkerställa en stabil elförsörjning i området.

Fakta om projektet

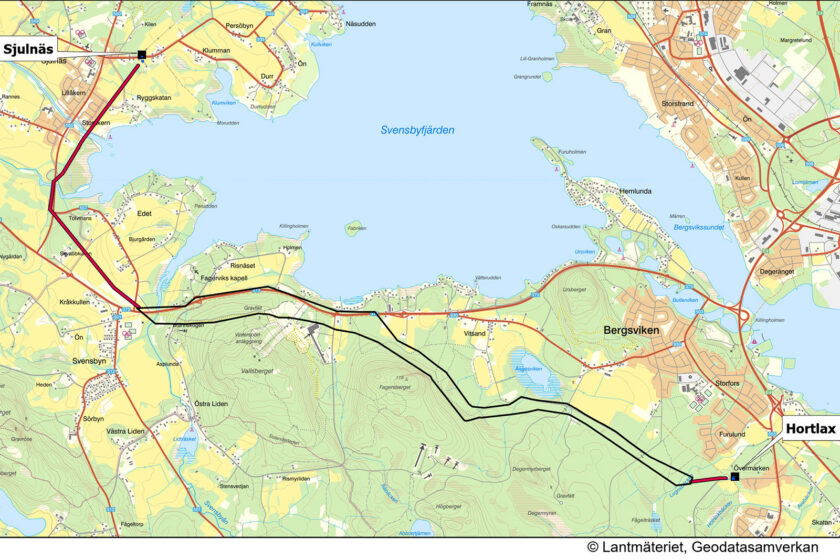

Sträckning: Mellan de befintliga fördelningsstationerna i Hortlax och Sjulnäs

Längd: Cirka 13 km

Typ av ledning: Luftburen 40 kV-ledning

Syfte: Förbättra leveranssäkerheten, öka kapaciteten och skapa bättre möjligheter för framtida underhåll och utveckling

Investering: En av PiteEnergis största infrastruktursatsningar

Miljö och kulturvärden: Miljökonsekvensbeskrivning och arkeologisk utredning har genomförts för att säkerställa hänsyn till natur, djurliv och kulturhistoriska platser

Samråd: Genomfördes sommaren 2023 med markägare, boende och myndigheter

Tillståndsprocess: Pågår hos Energimarknadsinspektionen och beräknas vara klar sommaren 2025

Planerad byggstart: 2026

Beräknad driftsättning: 2027

Projektet är en del av vårt långsiktiga arbete för att modernisera och förstärka elnätet i Piteå.
